長照開業整合怎麼做?場址、設計裝修、設備與系統一次搞懂
很多籌設案真正的壓力,不是在計畫書核定前,而是在「核定後到正式開業」這段空窗期。場地簽約、圖面、裝修、設備、資訊系統、人員招募與申請節點同時進行,如果沒有整合窗口,很容易出現工程好了、設備還沒到;人已招了,系統還沒上線;或家具進場後才發現動線不順。
一、開業整合的本質:把多條工作線對齊同一個開業日

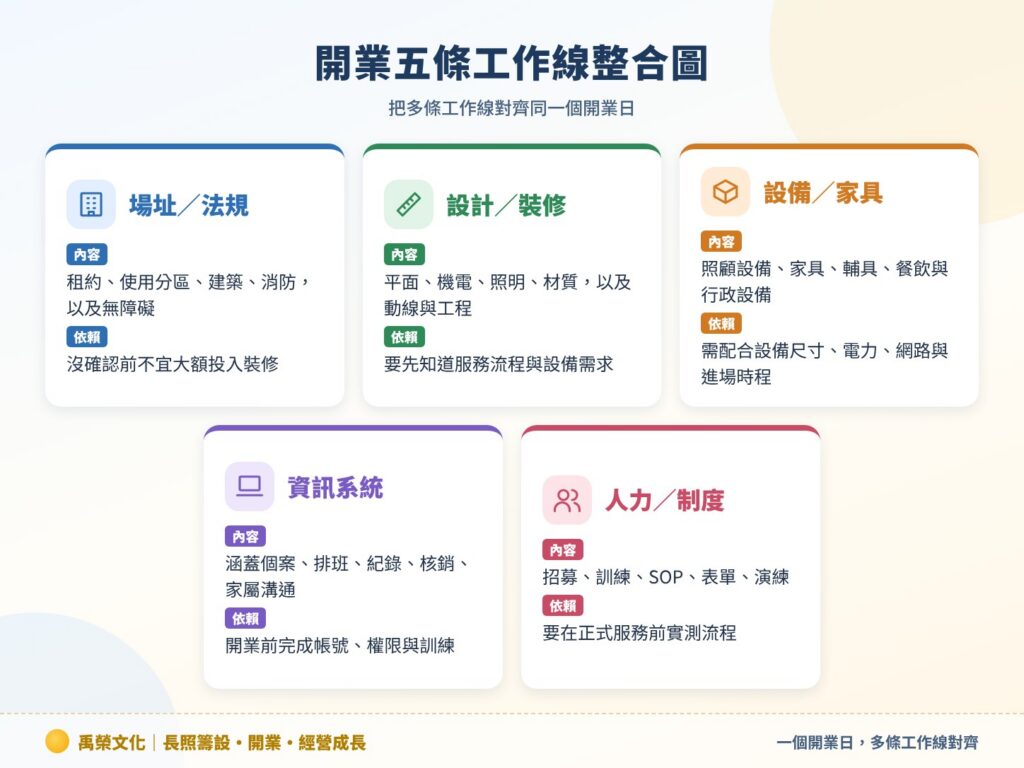

| 工作線 | 關鍵內容 | 依賴關係 |
| 場址/法規 | 租約、使用、分區、建築、消防、無障礙 | 沒確認前不宜大額投入裝修 |
| 設計/裝修 | 平面、機電、照明、材質、動線、工程 | 要先知道服務流程與設備需求 |
| 設備/家具 | 照顧設備、家具、輔具、餐飲/行政設備 | 需配合尺寸、電力、網路與進場時程 |
| 資訊系統 | 個案、排班、紀錄、核銷、家屬溝通 | 需在開業前完成帳號、權限與訓練 |
| 人力/制度 | 招募、訓練、SOP、表單、演練 | 要在正式服務前實測流程 |

二、先做開業 WBS:把「待辦事項」變成可管理專案
| 階段 | 主要任務 | 里程碑 |
| 0. 可行性 | 場址、法規、預算、時程 | 確認是否值得投入 |
| 1. 設計 | 服務流程、平面、機電、設備需求 | 圖面凍結 |
| 2. 施工 | 裝修、消防/機電、現場協調 | 完工/驗收 |
| 3. 軟硬體 | 家具、照顧設備、IT系統 | 設備可用、系統上線 |
| 4. 人力/制度 | 招募、訓練、SOP、表單 | 模擬營運完成 |
| 5. 開業 | 最終檢核、試營運、正式服務 | Go-live |
三、自己找多個廠商 vs 有整合窗口,差在哪裡?

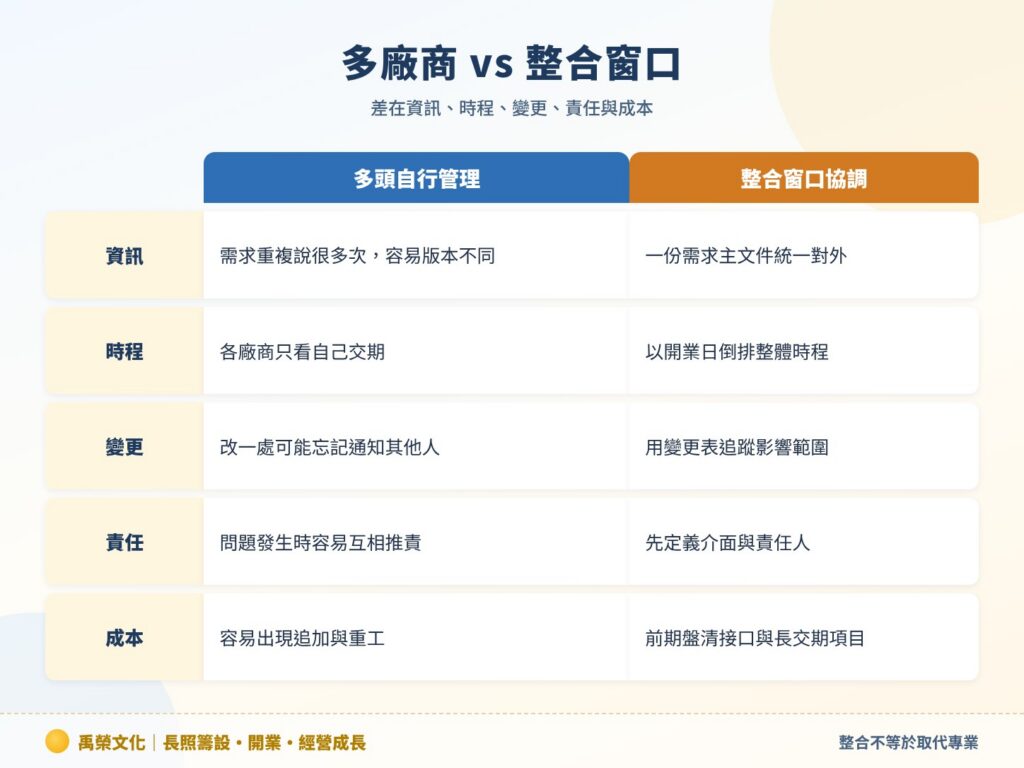

| 面向 | 多頭自行管理 | 整合窗口協調 |
| 資訊 | 需求重複說很多次,容易版本不同 | 一份需求主文件統一對外 |
| 時程 | 各廠商只看自己交期 | 以開業日倒排整體時程 |
| 變更 | 改一處可能忘記通知其他人 | 用變更表追蹤影響範圍 |
| 責任 | 問題發生時容易互相推責 | 先定義介面與責任人 |
| 成本 | 容易出現追加與重工 | 前期把接口與長交期項目盤清楚 |

四、角色分工:整合不等於取代專業
| 角色 | 主要責任 |
| 業主/機構 | 最終需求、預算、決策與營運方向 |
| 整合顧問/專案窗口 | 需求盤點、時程整合、介面協調、文件與決策追蹤 |
| 建築/室內/消防等專業 | 依法規與專業範圍設計、簽證、施工/申請 |
| 設備/系統商 | 規格、供貨、安裝、測試與教育訓練 |
| 營運團隊 | 確認空間/設備是否能支援實際服務流程 |
五、開業前 90 天倒排時程示例

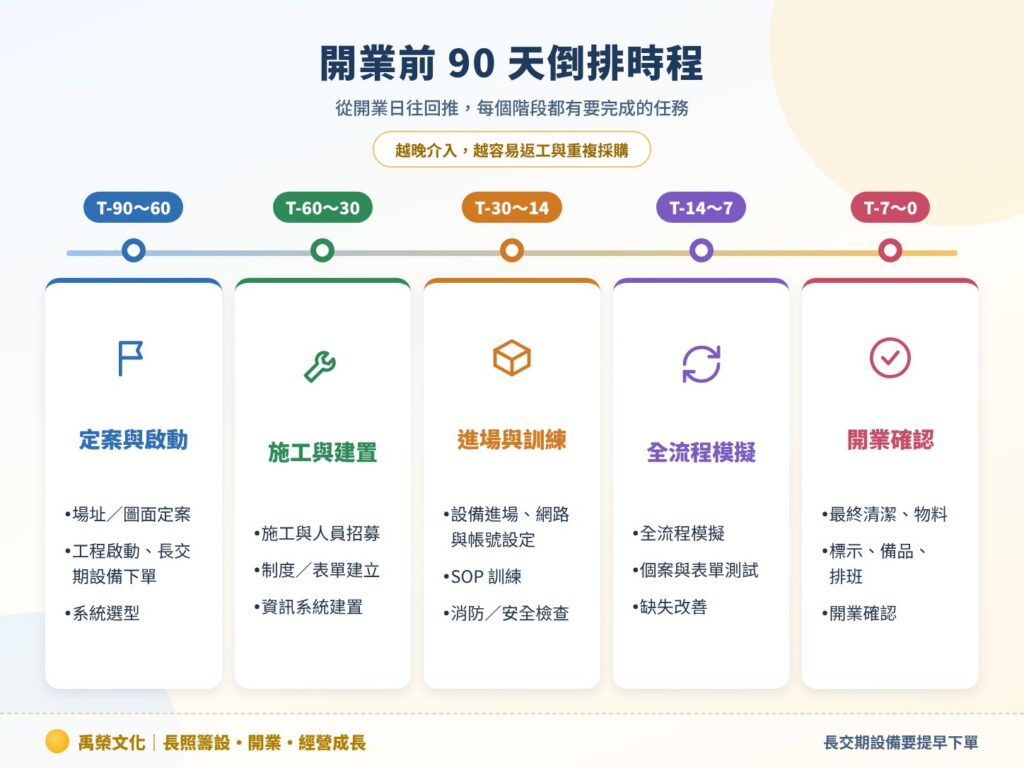

| 時間 | 重點任務 |
| T-90~60 | 場址/圖面定案、工程啟動、長交期設備下單、系統選型 |
| T-60~30 | 施工、招募、制度/表單建立、系統建置 |
| T-30~14 | 設備進場、網路/帳號、SOP訓練、消防/安全檢查 |
| T-14~7 | 全流程模擬、個案資料與表單測試、缺失改善 |
| T-7~0 | 最終清潔、物料、標示、備品、人員排班、開業確認 |

六、開業整合常見的 8 個接口問題
- 插座、網路與設備位置沒有提前確認。
- 家具尺寸與輪椅/照護動線衝突。
- 設備下單太晚,工程完成後仍無法開業。
- 資訊系統上線時才發現表單流程與實際工作不同。
- 消防/建築專業要求後置,造成返工。
- 招募與裝修時程脫節,人員提早到職卻無法訓練。
- 多家廠商使用不同版本圖面。
- 沒有人負責追蹤決策與變更,問題拖到最後一週爆發。
七、開業前總檢核表
| 類別 | 檢查重點 |
| 場址/法規 | 文件、使用、消防、無障礙、標示 |
| 空間/工程 | 完工、缺失、照明、通風、清潔、動線 |
| 設備 | 數量、安裝、測試、保固、備品 |
| 系統 | 網路、帳號、權限、備份、表單與核銷流程 |
| 人力 | 資格、班表、代理、教育訓練與緊急聯絡 |
| 制度 | 工作手冊、SOP、表單、感染與緊急應變 |
| 營運 | 個案流程、收費/契約、家屬溝通、採購與庫存 |
八、財務:開業整合要設「預備金」與「延遲成本」
除了工程、設備與系統報價,還要預留設計變更、追加工程、延後開業期間的租金與人事、設備暫存或二次進場等成本。真正的預算不是單純加總報價,而是把風險也量化。
FAQ|常見問題
Q1:有裝修統包就等於開業整合嗎?
不一定。裝修只處理工程範圍,設備、系統、人力、制度、申請與營運流程仍需要跨專業整合。
Q2:最容易拖延開業的是什麼?
長交期設備、法規/申請變更、圖面反覆、系統太晚導入、人力到位時程不匹配都很常見。
Q3:禹榮文化會取代建築師或消防專業嗎?
不會。整合顧問的角色是協助需求、時程與介面協調,各專業仍由具資格單位執行。
Q4:何時開始做開業整合最好?
最好在場址與服務需求逐步確認時就開始,越晚介入越容易出現返工與重複採購。
長照機構核定後,下一步不知道怎麼接?
可先整理預計開業日、場址狀態、工程、設備、系統、人力與預算。
禹榮文化可協助建立開業 WBS、時程、責任分工與檢核清單,降低多頭溝通與重工。
